EHPAD Marcq-en-Baroeul

  • Hauts-de-France Neuf
  • Localisation : Marcq-en-Barœul

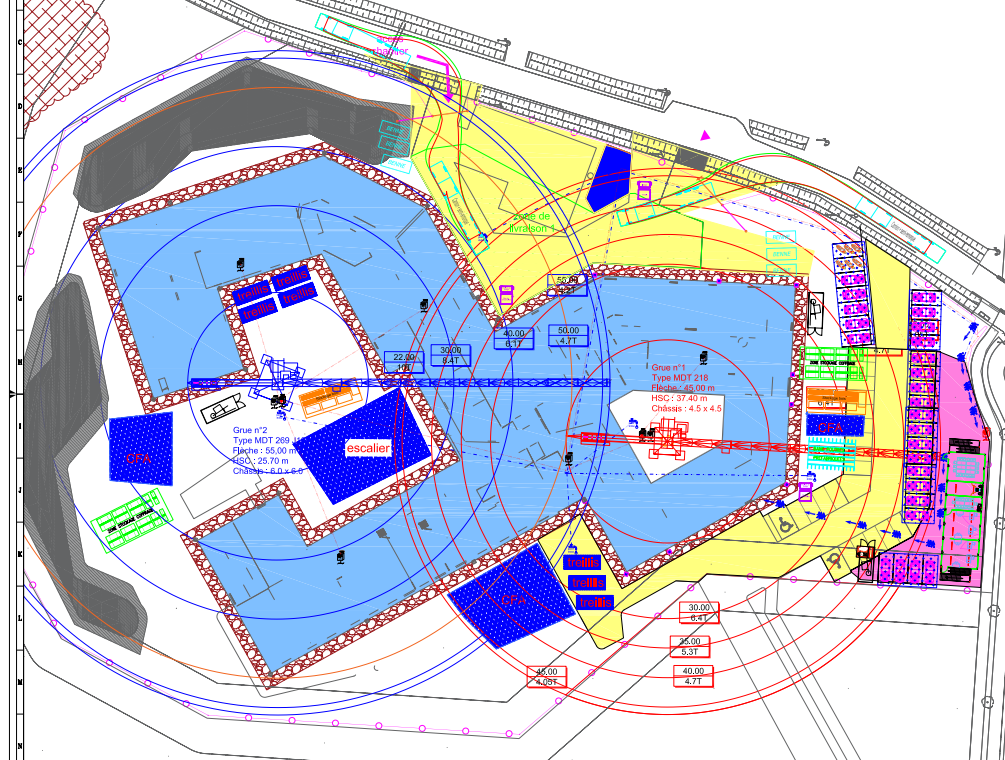

PIC :

PIC D'implantation

Vue aérienne :

Vue aérienne

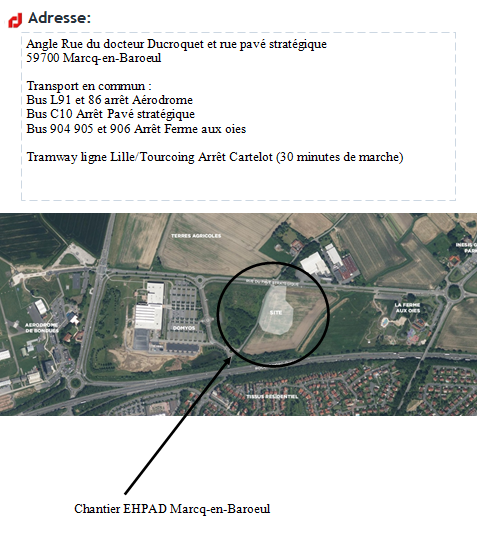

Adresse :

Angle Rue du docteur Ducroquet et rue pavé stratégique

59700 Marcq-en-Baroeul

Organigramme

  • Directeur Exploitation : Christophe BRYDENBACH (RDC) et Franck VANDENBORRE (TC)
  • Directeur de travaux : Jérémy SOHET (RDC)
  • Conducteur de Travaux Principal : Mustapha KISSI (TC)
  • Conducteur de travaux : Béranger FORTIN (RDC)
  • Conducteur de chantier principal : Rodrigue REGNIER (RDC)
  • Chef de Chantier : Carlos PEREIRA (RDC)
  • Chef de Chantier : Ahmed OUALHIH (TC)
  • Animatrices SQE : Pauline TONDEUR (TC) et Pauline COURTIN (RDC)
  • Responsable Paie : Aurélie SAMSOEN (RDC)

Personnes à contacter

En cas d’absence, prévenir votre chef de chantier.
Pour l’envoi de documents administratifs, les expédier à l’attention de : Aurélie SAMSOEN

Entreprise RABOT DUTILLEUL CONSTRUCTION
10 avenue de Flandre
59290 WASQUEHAL

Horaires de travail:

Lundi au jeudi à 07h30-12h00 / 12h45-16h15
Vendredi à 07h30-12h00 / 12h45-15h15
Les horaires pourront être adaptés en fonction des besoins du chantier ou des conditions climatiques.

Projet:

EHPAD Marcq-en-Baroeul de 119 chambres + 1 accueil de jour.

Equipé d’une cuisine centrale, d’une buanderie, d’un atelier technique, d’un restaurant collectif, d’un salon de coiffure et de 9 salles de médecin

Dates clés:

Durée prévisionnelle des travaux 18 mois
Date de réception Janvier 2027

Chiffres clés:

Effectif GO en pointe à 43 personnes
Heures Gros-Œuvre à 28 033 heures
